२०८१ मंसिर ८ , शनिवार

प्राधिकरणद्वारा सवस्टेशन निर्माण सम्पन्न गर्न निर्देशन

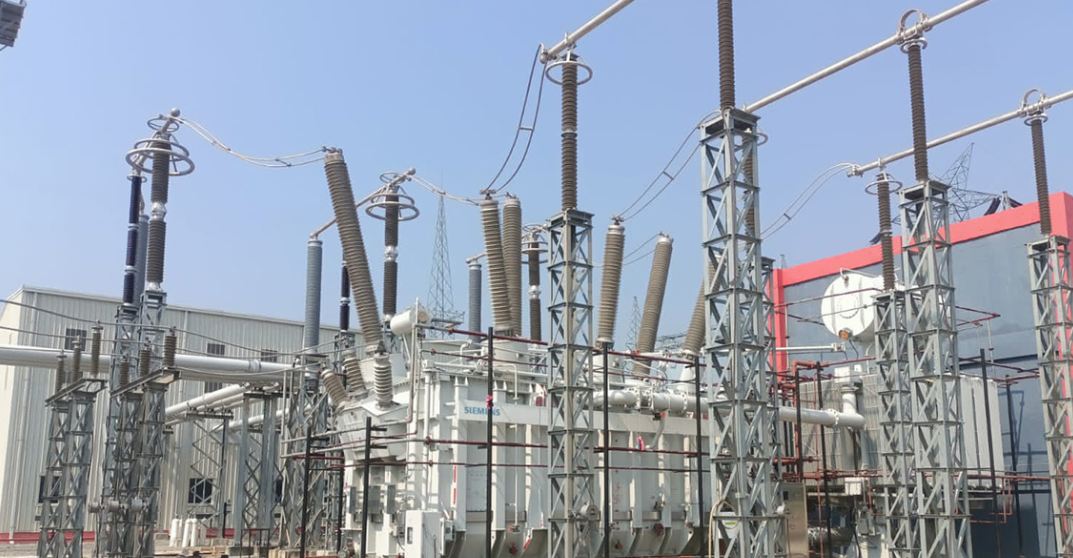

Capture

सुनाखरी न्युज/ काठमाडौं।
काठमाडौँ उपत्यकाभित्र सहजरुपमा विद्युत् आपूर्तिका लागि महत्वपूर्ण मानिएको सिन्धुपाल्चोकको बाह्रबिसेमा निर्माणाधीन एक सवस्टेशनको निर्माण तत्काल सम्पन्न गर्न नेपाल विद्युत् प्राधिकरणले आवश्यक निर्देशन दिएको छ ।

कूल २२०÷१३२ केभी क्षमताको सो सवस्टेशन निर्माण तत्काल सम्पन्न गर्न प्राधिकरणले निर्माण व्यवसायीलाई आवश्यक ताकेता गरेको छ । प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युत् कम्पनीको अगुवाइमा सिन्धुपाल्चोकमा निर्माण भइरहेको एक सय दुई मेगावाट क्षमताको मध्यभोटेकोशी जलविद्युत् विद्युत् खेर जाने अवस्था आएपछि प्राधिकरणले तत्काल निर्माण सम्पन्न गर्न निर्देशन दिएको हो । सो आयोजनाको बिजुली खेर जान नदिन आवश्यक प्रक्रिया तत्काल अगाडि बढाउन र आवश्यक काम गर्न व्यवसायीलाई उच्च व्यवस्थापनले ताकेता गरेको हो ।

प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङ र आयोजना व्यवस्थापन निर्देशनालयका उपकार्यकारी निर्देशक ताराप्रसाद प्रधान सम्मिलित प्राधिकरणको उच्चस्तरीय टोलीले बिहीबार सबस्टेसन निर्माणस्थलको अनुगमन गरी बाँकी कामहरु तत्काल सम्पन्न गर्न निर्देशन दिएको छ ।

सो टोलीले आयोजना व्यवस्थापन र निर्माण व्यवसायीसँग निर्माणमा देखिएका समस्या, उपकरण आपूर्तिको अवस्था, निर्माण सम्पन्न हुने तालिकालगायतका विषयमा छलफल गरेको थियो । सबस्टेसनको निर्माण आगामी माघको पहिलो हप्ताभित्र सम्पन्न गर्ने तालिका तय गरिएको छ ।

कार्यकारी निर्देशक घिसिङले निर्माण व्यवसायीले पछिल्लो समयमा आफ्नो कार्यसम्पादनमा सुधार गरी सबस्टेसन निर्माणमा राम्रो प्रगति हासिल गरेको बताउनुभयो । घिसिङले सबस्टेसनमा राखिने उपकरणहरु सम्पूर्ण आपूर्ति भइसकेको र केही जडान पनि भइसकेको अवस्थामा जनशक्ति थप गरी जडान कार्यलाई तीव्रता दिन निर्देशन दिनुभयो ।

“मध्यभोटेशी विद्युत् उत्पादन सुरु गर्ने अवस्थामा पुगेको छ, आयोजनाबाट विद्युत् उत्पादन सुरु हुनुभन्दा पहिले नै सबस्टेसन निर्माण सम्पन्न गर्नुपर्छ”, उहाँले भन्नुभयो, “काठमाडौँ उपत्यका नजिक रहेको मध्यभोटेकोशीले यस वर्षको सुख्खायामको विद्युत्को माग धान्नका लागि ठूलो सहयोग गर्छ, त्यसैले सबै गम्भीर भएर सबस्टेसन निर्माणमा लागेर आयोजनाको विद्युत् जतिसक्दो छिटो जोड्ने अवस्थामा पुगौँ, हाम्रोतर्फबाट आवश्यक सहयोग र सहजीकरण गर्न तयार छौँ ।”



बाह्रबिसे सबस्टेसन निर्माण ठेक्का पाएको चिनियाँ कम्पनी ग्वाङ्सी ट्रान्समिसन एण्ड सबस्टेसन कन्ट्रक्सन तथा सेन्जेन क्लाउ इलेक्ट्रोनिक्सको संयुक्त उपक्रमको कमजोर कार्यसम्पादनका कारण सबस्टेसनको निर्माण ढिलाइ हुँदै आएको छ ।

प्राधिकरणले कार्यसम्पादनमा सुधार्न पटकपटक दिएको निर्देशक निर्माण व्यवयासीले पालना नगर्दा सबस्टेसन निर्माण सम्पन्न हुने तालिका प्रभावित हुँदै आएको छ । प्राधिकरणले सबस्टेसनको निर्माण सम्पन्न नभई मध्यभोटेकोशीको विद्युत् जोड्न नसकिएमा त्यसको क्षतिपूर्ति निर्माण व्यवसायीबाट भराउने चेतावनी दिँदै आएको छ ।

सबस्टेसनमा राखिने पावर ट्रान्सफर्मर जडान भइसकेका छन् । सबस्टेसनमा २२०÷१३२ केभी, १६० एमभीए र १३२÷११ केभी, ५ एमभीएका पावर ट्रान्सफर्मर राखिएका छन् । ग्यास इन्सुलेटेड प्रणाली (जिआइएस) प्रविधिमा आधारित सबस्टेसनका उपकरण जडान भइरहेका छन् । नियन्त्रण कक्षमा रहने सम्पूर्ण उपकरण निर्माणस्थलमा आपूर्ति भइसकेका छन् भने भने जडान बाँकी छ । सिभिलतर्फको फिनिसिङ काम बाँकी छ । कूल २२०÷१३२ केभी सबस्टेसन निर्माणको समग्र प्रगति करिब ९० प्रतिशत छ । बाह्रबिसेमै चार सय केभीको अर्को सबस्टेसन पनि निर्माणाधीन छ ।

कार्यकारी निर्देशक घिसिङको टोलीले मध्यभोटेशी जलविद्युत् आयोजनाको पनि अनुगमन गरेको थियो । आयोजना पुसभित्र सम्पन्न गर्ने गरी अन्तिम चरणका काम भइरहेका छन् । मध्यभोटेकोशीबाट उत्पादित विद्युत् दुई सय २० केभी प्रसारण लाइनमार्फत बाह्रबिसे सबस्टेसनमा जोडिनेछ । आयोजनाले आफ्नो विद्युत्गृहको स्वीचयार्डबाट बाह्रबिसे सबस्टेसनसम्मको करिब चार किलोमिटर लामो २२० केभी सिङ्गल सर्किट प्रसारण लाइनको टावर निर्माण गरिसकेको छ । प्रसारण लाइनको करिब दुई किलोमिटर तार तानिएको छ ।

बाह्रबिसे नगरपालिका–३ र ४ स्थित पलाँतीका स्थानीय बासिन्दाको अवरोधका कारण दुई किलोमिटर तार तान्न नसकिएको मध्यभोटेकोशी जलविद्युत् कम्पनीका प्रमुख कार्यकारी अधिकृत (सिइओ) रामगोपाल शिवाकोटीले बताउनुभयो । समस्या समाधानका लागि स्थानीयसँग निरन्तर छलफल भइरहेकाले छिट्टै सहमतिमा पुग्ने विश्वास उहाँले व्यक्त गर्नुभयो ।

प्राधिकरणले मध्यभोटेशीको विद्युत् प्रवाहका लागि अस्थायीरूपमा वैकल्पिक व्यवस्था गरेको छ । तर, त्यसका लागि पनि २२०÷१३२ केभी बाह्रबिसे सबस्टेसनको निर्माण अनिवार्य छ । २२ मेगावाटको माथिल्लो चाकू ए जलविद्युत् आयोजनाको प्रवद्र्धक कम्पनी शिवश्री हाइड्रोपावरले निर्माण गरेको १३२ केभी सिङ्गल सर्किट प्रसारण लाइनलाई डबल बनाउन लागिएको छ । शिवश्री हाइड्रोपावरले लामोसाँघु सबस्टेसनबाट बाह्रबिसेसम्म बनाउनुपर्ने उक्त लाइनको काम तत्काल सुरु गर्न प्राधिकरणको उच्चस्तरीय टोलीले आग्रह गरेको छ ।

कम्पनी करिब १० किलोमिटर लाइनमध्ये सात किलोमिटर तार तान्नुपर्नेछ भने बाह्रबिसे बजार नजिकबाट सबस्टेसनसम्म करिब तीन किलोमिटर नयाँ प्रसारण लाइन बनाउनुपर्नेछ । यसका लागि प्रसारण लाइनका सम्पूर्ण उपकरण आपूर्ति भइसकेका छन् । कार्यकारी निर्देशक घिसिङले उक्त प्रसारण लाइनमा पर्ने टावर निर्माणको काम तत्काल सुरु गर्न कम्पनीका प्रतिनिधिलाई आग्रह गर्नुभयो ।

तामाकोशी तथा सुनकोशी नदी र ती नदीका सहायक खोलानालाको जलविद्युत् आयोजनाको विद्युत् राष्ट्रिय प्रसारण प्रणालीमा प्रवाह गर्न तामाकोशी–काठमाडौँ प्रसारण लाइन र सबस्टेसन निर्माण सुरु गरिएको हो । एशियाली विकास बंैकको सहुलितपूर्ण ऋणमा प्रसारण लाइन तथा सबस्टेसनको निर्माण भइरहेको छ ।

तामाकोशी–काठमाडौँ २२०÷४०० केभी प्रसारण लाइन आयोजनाअन्तर्गत रामेछापस्थित नयाँ खिम्ती सबस्टेसनबाट बाह्रबिसेसम्म ४४ किलोमिटर प्रसारण लाइन निर्माणाधीन छ । प्रसारण लाइनमा पर्ने ११८ वटा टावरमध्ये १३ वटाको मात्र निर्माण बाँकी छ । त्यसमध्ये १२ वटा सिन्धुपाल्चोकमा वन क्षेत्रमा निर्माण गर्नुपर्नेछ । एक वटा टावर नयाँ खिम्ती सबस्टेसन नजिक स्थानीयको अवरोधका कारण निर्माण हुन सकिरहेको छैन । प्रसारण लाइनको २७ किलोमिटर तार तानिएको छ ।

त्यस्तै बाह्रबिसेबाट काठमाडौँको लप्सीफेदीसम्मको ४६ किलोमिटर ४०० केभी डबल सर्किट प्रसारण लाइन पनि निर्माणाधीन छन् । ४६ किलोमिटर प्रसारण लाइनमा पर्ने १२२ वटा टावरमध्ये लप्सीफेदीका स्थानीयको अवरोधका कारण चार वटा टावर निर्माण हुन सकिरहेको छैन । १९ किलोमिटर तार तानिएको छ । ४००÷२२० र १३२÷११ केभी लप्सीफेदी सबस्टेसन स्थानीय बासिन्दाको अवरोधका कारण निर्माण नै सुरु हुन सकिरहेको छैन ।
रासस
