२०८१ मंसिर ६ , बिहिवार

चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन निर्माण सम्पन्न

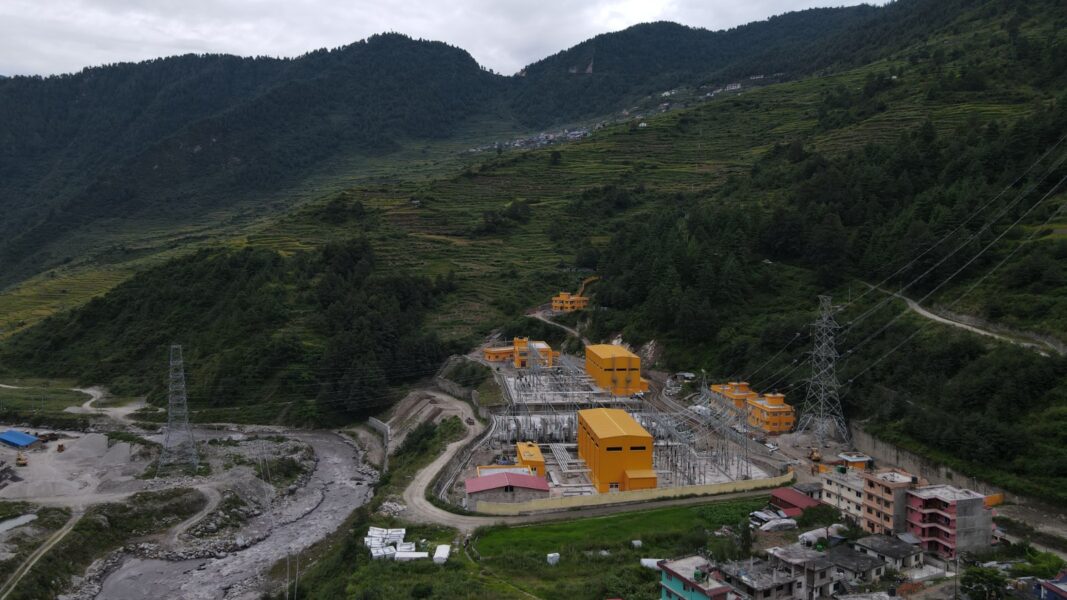

Chilime

काठमाडौं । त्रिशूली नदी र त्यसका सहायक खोलाहरुमा निर्माणाधीन तथा निर्माण हुने जलविद्युत आयोजनाहरुबाट उत्पादित विद्युत राष्ट्रिय प्रणालीमा प्रवाह गर्न सुरु गरिएको चिलिमे–त्रिशूली २२० केभी प्रसारण लाइनको निर्माण सम्पन्न भएको छ ।
रसुवाको आमाछोदिङमो गाउँपालिका थम्बुचेतस्थित चिलिमे हब सबस्टेसनदेखि नुवाकोटको किस्पाङ गाउँपालिकाको पहिरेबेंंसीस्थित त्रिशूली थ्री बी हब सबस्टेसनसम्मको २८ किलोमिटर प्रसारण लाइन निर्माण सम्पन्न भएको हो ।
दसैं र तिहारको सार्वजनिक विदामासमेत कर्मचारी, निर्माण व्यवसायी अहोरात्र खटी प्रसारण लाइन निर्माण सम्पन्न गरिएको नेपाल विद्युत प्राधिकरणका कार्यकारी निर्देशक कुलमान घिसिङले बताउनुभयो ।
कार्यकारी निर्देशक घिसिङले प्राधिकरणको सहायक कम्पनी चिलिमे जलविद्युतको अगुवाइमा निर्माण भएका १११ मेगावाटका रसुवागढी र ४२.५ मेगावाटको साञ्जेनसहित  रसुवामा निर्माणाधीन तथा निर्माण हुने जलविद्युत आयोजनाको विद्युत् प्रवाहका लागि प्रसारण लाइन पूर्वाधार तयार भएको उल्लेख गर्नुभयो । रसुवागढी र साञ्जेन आयोजना निर्माण सम्पन्न भई विद्युत् उत्पादनको चरणमा छन् ।
‘भौगोलिक रुपमा अत्यन्तै जोखिमयुक्त र कठिन हिमाली क्षेत्रमा टावर बनाउनु पर्ने, भीरैभीर रहेको र सडक पनि नभएकाले ढुङ्गागिट्टी, बालुवा, टावरका सामान, पानी मानिस या खच्चडबाट बोकाएर लैजानु पर्ने, बाढीपहिरो,वन क्षेत्रको जग्गा प्रयोगको समस्या, स्थानीयको अवरोध,कोभिड–१९,निर्माणस्थल हिमाली र पहाडी क्षेत्रमा पर्ने भएकाले लाइन निर्माणमा मौसमको पनि प्रतिकूल प्रभावजस्ता कारणले समस्यामा परेको आयोजना निरन्तरको प्रयासपछि निर्माण सम्पन्न हुन ठूलो उपलब्धी हो,’ कार्यकारी निर्देशक घिसिङले भन्नुभयो ।
‘उत्तरतर्फको छिमेकी देश चीनसँगको विद्युत् व्यापारका लागि चिलिमे–केरुङ अन्तरदेशीय प्रसारण लाइन निर्माण गर्न लागिएको छ, चिलिमे–त्रिशूली प्रसारण लाइनले नै चीनलाई जोड्ने छ ।’
चिलिमे–त्रिशूली २२० केभी प्रसारण लाइन आयोजनाअन्तर्गतनै २२०÷१३२÷३३ केभीका चिलिमे हब र त्रिशूली थ्री बी हब सबस्टेसन निर्माण सम्पन्न भइसकेका छन् । त्रिशूली थ्रि बी हब सबस्टेसनमा आएको विद्युत् काठमाडौंको मातातीर्थसम्मको त्रिशूली–काठमाडौं २२० केभी प्रसारण लाइन हुँदै राष्ट्रिय प्रणालीमा समाहित हुनेछ । सान्जेन र रसुवागढी जलविद्युत आयोजनाहरुबाट उत्पादित विद्युत् चिलिमे हब सबस्टेसनमा जोडी चिलिमे–त्रिशूली प्रसारण लाइन हुँद राष्ट्रिय प्रणालीमा समाहित हुनेछ ।
२८ किलोमिटर लामो प्रसारण लाइनका लागि ७६ वटा टावर निर्माण गरिएका छन् । प्रसारण लाइन समुद्री सतहबाट ६८० देखि २६०० मि.सम्म पर्ने भूभागमा निर्माण गरिएको छ । ३३ वटा टावर पहुँच सडक नै नभएका ठाउँमा निर्माण गर्नु पर्ने अवस्था थियो । उक्त स्थानसम्म पुग्न छुट्टै पहुँच सडक निर्माण गरिएको छ ।
आयोजनाले लाइन निर्माणका लागि २० किलोमिटरभन्दा बढी पहुँच सडक निर्माण गरेको प्राधिकरणको उच्च भोल्टेज ग्रीड विभागका निर्देशक थर्क बहादुर थापाले बताउनुभयो । निर्देशक थापाले खच्चड र मानिसबाट निर्माण सामग्री र उपकरणहरु ढुवानी गरी ९ वटा हेलिकोप्टरबाट निर्माण सामग्री ढुवानी गरी २ वटा टावर निर्माण गरिएको उल्लेख गर्नुभयो ।
उत्तरगया गाउँपालिका–१ तिरुबाट सोही वडाको सिरुचेतसम्म १ हजार २ सय ३५ मि. लम्बाइमा तार तानिएको छ । मैलुङखोलामाथि पर्ने उक्त खण्ड (मैलुङ क्रसिङ¬)मा ड्रोनको प्रयोग गरी तार तानिएको थियो ।
प्रसारण लाइन अन्तर्गत  चिलिमे–मैलुङ खण्ड २० किलोमिटर डबल सर्किट र मैलुङ–त्रिशूली थ्री बी हबसम्म ८ किलोमिटर चार (मल्टी) सर्किट लाइन निर्माण गरिएको छ । कोरियन कम्पनीहरुको अगुवाइमा निर्माणाधीन २१६ मेगावाटको माथिल्लो त्रिशूली–१ जलविद्युत आयोजनाको विद्युत जोड्नका लागि मल्टी सर्किट लाइन बनाउन लागिएको हो । माथिल्लो त्रिशूली–१ले  मल्टी सर्किट लाइन बनाउँदा भएको खर्चको ६० प्रतिशत रकम बेहोर्ने छ ।
अनुमानित लागत ३ अर्ब  ६२ करोड ८९ लाख अमेरिकी डलर रहेको चिलिमे–त्रिशूली आयोजनामा नेपाल सरकार तथा नेपाल विद्युत प्राधिकरणको लगानी र जर्मन विकास बैक (केएफडब्लू)को अनुदान रहेको छ । युरोपेली युनियनले स्थापना गरेको युरोपेली लगानी बैक (इआइबी)को आयोजनामा सहुलितपूर्ण ऋण रहेको छ ।
प्रसारण लाइन र सबस्टेसन निर्माणका लागि चिनियाँ कम्पनी पिङगाओ ग्रुप अफ कम्पनीजसँग २०७४ को कात्तिकमा ठेक्का सम्झौता भएको थियो । ठेक्का सम्झौता २०७४को पुसमा कार्यान्वयनमा आएको थियो ।
